钢格栅板_热镀锌钢格板_热浸锌钢格栅板_钢格栅_格栅板-东美钢格板生产厂家
您的当前位置: 东美钢格板 > 公司新闻 > 钢格板新闻>

平台钢格板的安装

作者:东美钢格板 来源:钢格栅板论坛 发布日期:2022-07-25 17:30:00 点击:

  1.图纸编号:

  图纸编号由两类组成:工作单号一图纸序号

  2.钢格板编码

  钢格板编号由两类组成:图纸序列号1钢格板序列号1

  注:①钢格板的数目压印在每一块钢格板的包边板一边,易于辨识,按图纸组装。

  ②每一块钢格板上都标有钢格板的序号。

  ③可按照客户要求标注号。

  3.钢格板包装

  钢格板大部分是依据每一个图纸编号和每一个平台单独包装的。安装便捷。交货时,附上钢格板图纸、装箱单、质量证明等材料,或直接快递给收件人。收件人在开箱前需要确定收到上述材料,以保证安装正确。

  4.钢格板的正确定位

  (1)钢格板安装前,第一步确定钢结构安装能否满足设计要求。

  (2)钢格板的位置务必按照图纸需要的标高和编号开展铺设,按号入座,准确定位。

  (3)依据图纸确定钢格板相互间和外缘的位置。

  (4)钢格板的载荷扁钢两端须要支撑在钢梁或其他支撑架上,每端搭接长度不可少于25mm。

  (5)两个钢格板中间的间距通常为lOmm,安装时需依据图纸需要和现场实际情况开展适当调整,以保证1.4.4的情况下,最小安装间距应达到下述规定:钢格板中间的间距为3mm,钢格板与相邻结构中间的间距为10mm。

  5.平台钢格板的安装

  安装前,请认真阅读图纸和装箱单,然后按照图纸和装箱单拆卸包装。如果不提早浏览图纸和装箱单,应任意拆卸包装,导致混乱或随便在现场切割,其责任不在供应商。

  平台钢格板按钢结构板构件安装,安装后不可以水平移动或与支撑框架分离。主要是有焊接安装和接安装和专用夹紧安装。假如钢格板安装后不用拆卸和移动,最好使用焊接方法固定钢格板。

  (1)焊接安装:在支撑梁上焊接钢格板,产生稳固的永久连接。

  ①支承钢梁和钢格板表面的锌层、油漆、铁锈、油污、水等需要清除。

  ②焊缝长度不小于25mm。焊角高度不小于5mm,焊接在钢格板承载扁钢一边,焊接总数见下列安装夹总数。

  ③焊接后,除去焊渣和飞溅,人工涂双层富锌漆。

  (2)安装夹安装

  1)将钢格板用安装夹紧固定在支撑梁上。正常情况下每块钢格板(约1平方米)不得少于四套安装夹,安装在钢格板的四角。

  2)安装夹具体安装位置(包括:上夹、下夹、螺栓、螺母、弹簧垫圈)

  3)安装夹的安装步骤:安装夹能将全部种类的钢格板安全稳定地固定在支撑梁上,只使用螺丝刀,在平台上,一个人可以独立完成,操作方法便捷安全可靠。

  ①先组装安装夹

  ②将下夹穿过钢格板的扁钢,上夹仍留在钢格板的扁钢上。

  ③用螺丝刀将下夹置于支承梁凸缘下面。

  ④提起上夹,用螺母定位在下夹槽中,下夹的凸肩与扁钢连接

  ⑤用螺丝刀拧紧螺栓,直到钢格板稳定地固定在支撑梁上,拧紧力矩为:17~20N•M。

  (3)钢格板一旦放置在梁上,应该马上紧固(焊接或安装夹),避免钢格板位移,导致安全事故。

  注意:顾客依据现场需要选用哪种安装方式,安装夹可按照客户要求由供应商提供。

  6.钢格板安装完毕后,客户需要注意维护保养,如安装夹松动,应及时拧紧。

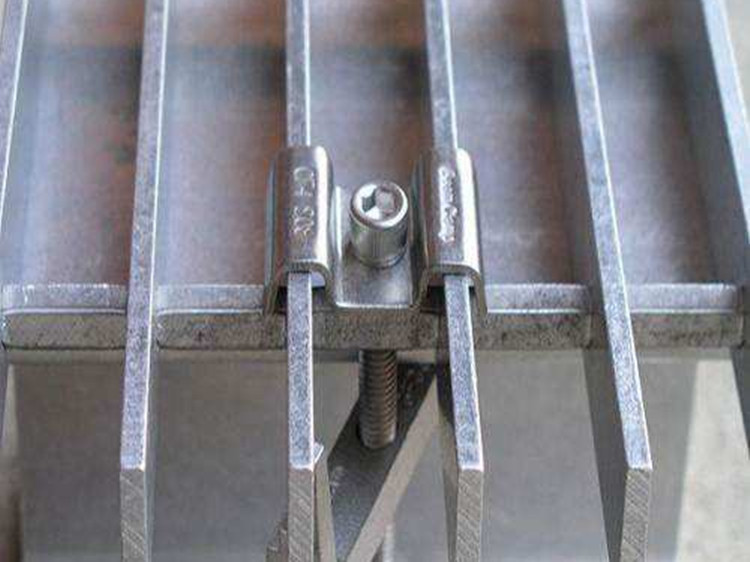

平台钢格板的安装(图1)

平台钢格板的安装(图2)

相关标签: 钢格板 钢格栅板 钢格栅 格栅板 钢格栅盖板 镀锌格栅板

最近浏览:

联系我们CONTACT US

    安平县东美钢格板厂

    联系人:刘经理

    手 机:15833838338
